本工程位于长春市西南部,工程起点洛阳街,终至和平大街,道路全长556米,工期至2016年8月26日,根据工程进度安排,预计在7月31日北半幅达到通车条件。
一、 工程进展

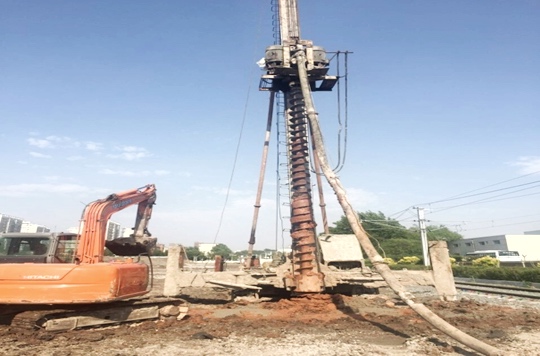

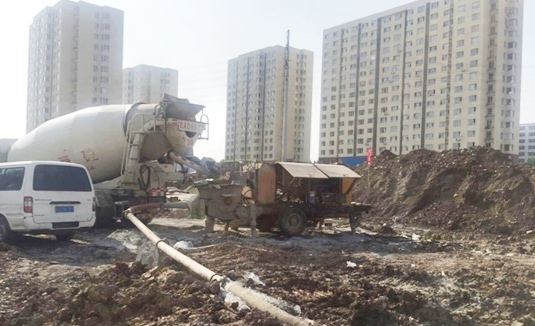

由于道路边界与55路有轨电车轨道相距不足50公分,土基处理时为避免轨道的沉陷,所以土基处理分两幅完成。第一幅靠近轨道6米宽的土基处理采用CFG桩(水泥粉煤灰碎石桩)完成,CFG桩总计1086根,现已全部灌注完毕。第二幅根据土基情况,桩号k0+27—k0+230采用60cm山皮石换填;桩号k0+230—k0+480采用100cm山皮石,150cm白灰土换填;桩号k0+480—k0+556采用50cm山皮石换填。目前正在修建施工便道,以便工程材料的进厂,同时约有6000m³弃土需要外运。
二、 下一步工作安排
1、修建施工便道约300米;
2、山皮石进厂进行第二幅土基处理;
3、结构层填筑。
南阳路是一条东西走向的道路,其西侧与长春西站站前街交会,其东侧抵达正阳广场。可以说,这条路是连接长春西站与市区的一条重要道路。我公司将根据施工总进度对工程施工内容进行细化安排,同时做好雨季施工方案,确保工程顺利完工。
